南安抽水蓄能电站正以实干拼搏跑出项目建设“加速度”。
连日来,趁着晴好天气,南安抽水蓄能电站项目在确保质量与安全的前提下,正以实干拼搏跑出项目建设“加速度”。

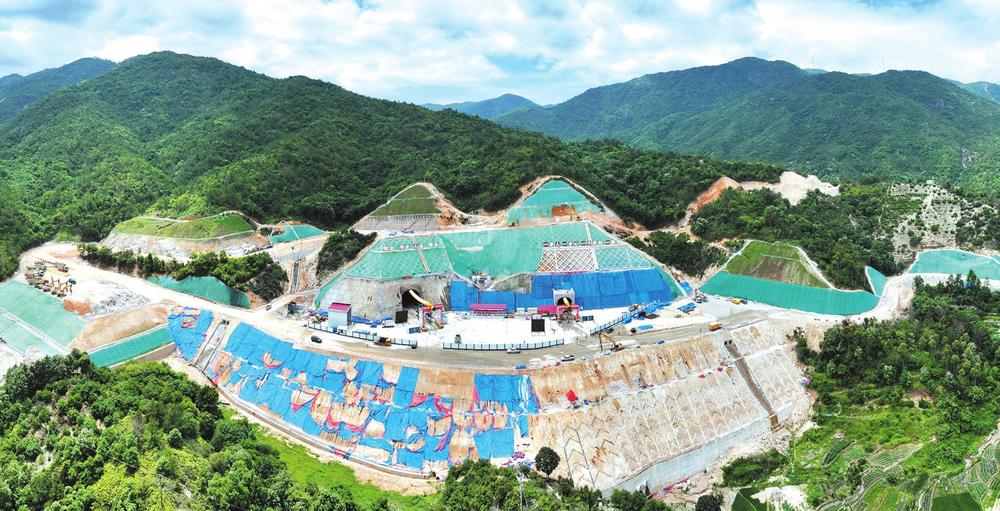

19日,记者走进项目施工现场,机器轰鸣声不绝于耳,约200名建设者身着工装、头戴安全帽,在各作业点位有序忙碌。12台挖机、4台装载机、10台自卸车协同作业,一派紧张有序的奋进景象。
“眼下正是施工的黄金时期,我们全员坚守岗位,抓进度、保质量,全力推进‘三洞一路’筹建期工程落地见效。”项目现场负责人崔小飞告诉记者,“三洞一路”筹建期工程包括3条隧道和1条进场道路,目前正在进行进场道路的路基铺筑以及隧道的开挖工作。
截至目前,进厂交通洞开挖进度已达113米,通风兼安全洞开挖至189米,并完成洞口明洞施工,自流排水洞已完成洞脸施工。“进场道路建设也在同步提速,Y023线至两洞口路段的路基和水稳层已全部完工,部分路段已具备通行条件,能够满足施工物料运输需求;拌合站的设备已完成安装调试,近期将组织验收,验收合格后立即投产,为后续主体工程的混凝土供应提供坚实保障。”崔小飞介绍。
据介绍,南安抽水蓄能电站项目是福建省“十五五”重点实施项目,地处东田镇,涉及桃园村、凤巢村、山西村3个建制村。项目总投资约80.2亿元,总工期69个月,其中主体工程施工期54个月,征收总面积5071.1亩。项目纳入国家《抽水蓄能中长期发展规划(2021—2035年)》,拟建4台单机容量30万千瓦的单级混流可逆式水泵-水轮发电电动机组,总装机规模120万千瓦,为一等大(1)型工程,预计建成后年平均发电量约12.6亿千瓦时,年平均抽水电量约16.8亿千瓦时。电站主要由上水库、输水系统、地下厂房系统、下水库及地面开关站等建筑物组成。
该项目力争在2031年完成首台机组投产发电,完全建成后,将承担福建电网调峰填谷、调频调相、紧急事故备用等重要功能,预计每年可节约标煤48.2万吨,减少二氧化碳排放118万吨,环境效益显著;同时,对助力国家实现“双碳”目标、优化电源结构、保障电力系统安全稳定运行、促进新能源消纳、改善当地基础设施条件、带动地方经济可持续发展具有重要作用。
扫一扫在手机上查看当前页面
国家部委
福建省政府
泉州区(县)市
政府部门网站
乡镇街道政府网站
网站标识码:3505830011
闽公网安备:35058302350001号闽ICP备11023440号
版权所有:@南安市人民政府办公室中文域名:南安市人民政府办公室.政务违法和不良信息、网络信息安全举报邮箱:email@nanan.gov.cn

扫一扫关注

扫一扫下载APP
主办:南安市人民政府办公室
为确保最佳浏览效果,建议您使用以下浏览器版本:IE浏览器9.0版本及以上; Google Chrome浏览器 63版本及以上; 360浏览器9.1版本及以上,且IE内核9.0及以上。
